本網訊記者李勤報道:投資188.32億元的襄荊高鐵是國家“八縱八橫”高速鐵路網呼南大通道的重要組成部分。五一期間,工程進入接觸網導線架設沖刺階段,為全線通車按下“加速鍵”。
架設接觸網導線

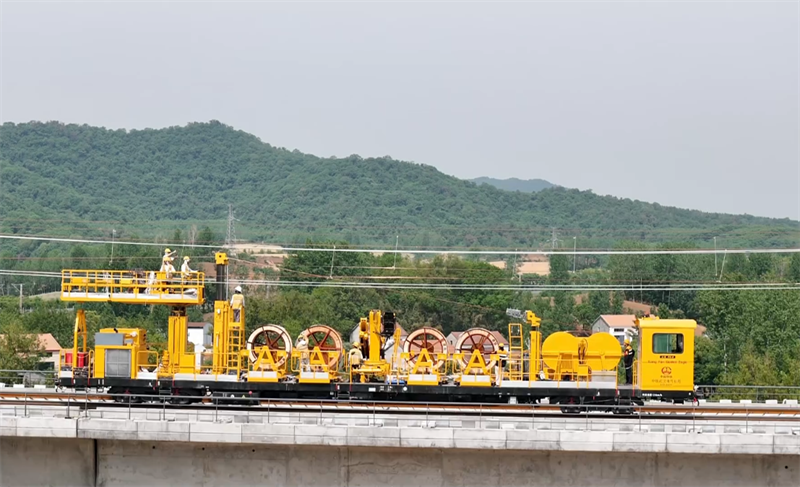

5月4日晚上12點,襄荊高鐵的建設現場依然燈火通明,恒張力放線車正以每小時5公里的速度穩步前行。
如果把鐵路系統比作“人體”,那么接觸網導線就像是“血管”。為確保在5月10日前完成全部導線架設,施工團隊讓機械不停、工序不歇,把原本兩個月的架線工期壓縮至一個月。
中鐵武漢電氣化局襄荊項目部黨支部書記吳波介紹:“目前,襄荊強電標投入施工人員1500余人,各類機械設備300余臺,奮戰在襄荊高鐵強電標施工第一線!
接觸網導線的架設,關鍵在一個“精”字。為此,施工團隊每隔8米,給導線安裝上了吊弦,牢牢固定導線位置。為防止導線因溫差而產生熱脹冷縮,建設團隊在導線兩端懸掛上“墜砣”,依靠其升降抵消溫度變化引起的伸縮,從而保持導線張力恒定。
中鐵武漢電氣化局襄荊項目部工程部長劉建廷說:“每組吊弦通過激光測量儀精確測量,上下浮動量不超過30毫米,預計5月10日全線導線架設完成!
眼下,襄荊高鐵“四電”工程整體完成90%,確保9月底具備開通運營條件。通車后,襄陽至荊門僅需30分鐘左右。
